混凝土内支撑拆除施工
更新时间:2022-07-30

城市建设用地的日益紧张导致城市建筑大部分比较集中,城市中的建筑一般距周围建筑或道路较近,设计师经常设计混凝土内支撑来满足地下室土方开挖和结构施工需要,所以施工单位均须掌握混凝土内支撑的施工和拆除技术。本文通过工程实例详细介绍混凝土内支撑拆除的施工技术,为今后类似工程积累经验。


一、施工工艺

1.排架综合设计

在设计地下2, 3层排架时不仅需考虑结构梁板混凝土施工的荷载,还要考虑机械上楼面进行支撑破除的各种荷载。

在施工结构梁板前须综合考虑施工方案,从而确定排架支撑体系。经过计算,满堂钢管脚手架立杆间距900mm×900mm,机械行驶区域和材料转运区域立杆纵横向间距均为900(450)mm,步距1500mm能满足荷载要求。


2.**道支撑梁拆除

拆除**道支撑梁前****把底板换撑和地下3层顶板换撑施工完成,同时地下3层顶板换撑块强度****达到C25以上。在拆除支撑梁之前,先用方木、模板在外墙以外与换撑块之间空洞位置、地下3层顶板洞口位置满铺平台,防止凿除支撑梁时混凝土块掉落下去。

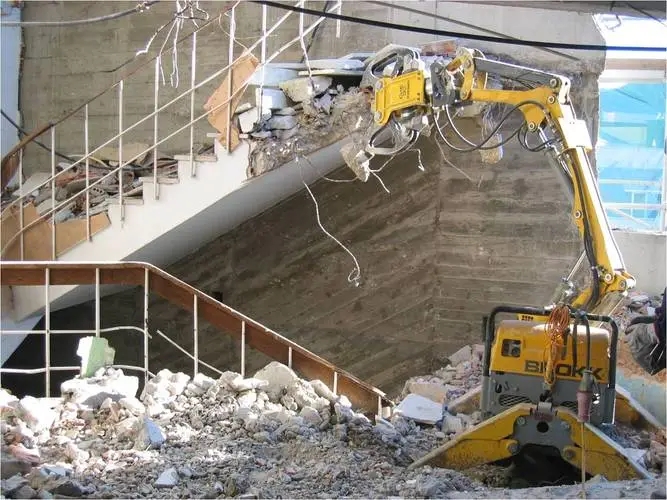

根据现场情况用1台75t起重机将3台150炮头机和1台轮式装载机吊运至地下3层楼面上。由于**道支撑与结构面的距离太近,首先用炮头机开个通道口子。

支撑拆除时,先拆除连系梁后拆除主支撑梁;主支撑梁拆除时,由内向外依次进行;内支撑拆除时,先拆除角支撑后拆除对支撑。在机械行驶路线上拉好警戒线,破碎下来的混凝土块用铲车铲到转运地点,然后用长臂挖机配合渣土车将垃圾运出现场。破除过程中派专人跟踪降尘,采取边破除边浇水的方法。**道支撑梁全部破除及清运完成后将炮头机和装载机吊到地面上。


3.**道支撑梁拆除

待地下2层顶板换撑块施工完成同时混凝土达到一定强度后进行**道内支撑的拆除。拆除顺序和原理同**道内支撑拆除。局部汽车坡道上空的内支撑炮头机在地下1层楼面拆除不了,采用在支撑梁上铺40号工字钢进行破除。该破除方法履带式炮头机需开上工字钢进行操作,对司机的操作要求较高,需派专人进行跟踪指挥。


4.控制要点

(1)上机械的楼层面排架搭设方案要综合考虑支撑拆除情况。(2)拆除内支撑前要等换撑块达到一定的强度。(3)破除下来的混凝土碎块****及时清运,不能堆积过高,要确保安全。(4)动火时应至项目部开取动火证并采取相关措施。(5)支撑拆除尽量在白天进行,同时做好噪声控制,与周边群众及时做好沟通。(6)内支撑拆除时要加强基坑检测工作。


二、小结

混凝土内支撑在工程中越来越多,熟练掌握内支撑的施工及拆除技术也是对每个施工单位的基本要求。本文介绍的混凝土内支撑拆除技术是对以往工程的总结,为今后类似工程提供借鉴。
